四里棚街道:拼开局抢进度 奋力冲刺“开门红”

开年起跑,抢前争先。应城市四里棚街道认真贯彻落实全市三级干部会议精神,把项目建设作为第一支撑,吹响大干项目、加快发展的集结号,为实现一季度“开门红”“开门稳”注入强劲动力。

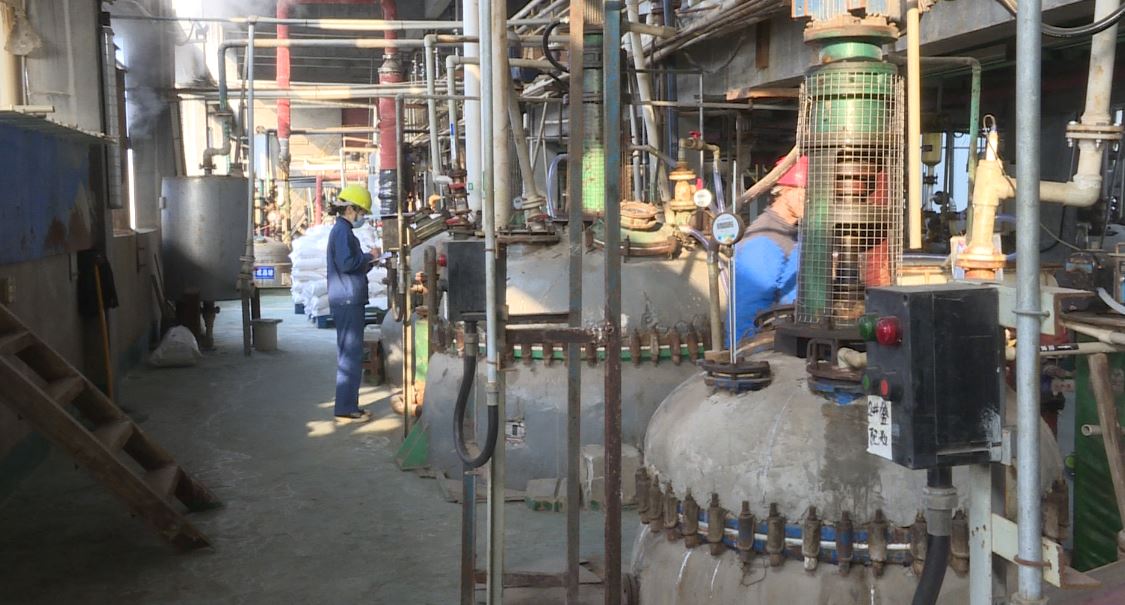

2月6日,走进四里棚盐化工业园,随处可见热火朝天的施工景象,施工人员正抢抓工期,开足马力推进项目建设。

300兆瓦级非补燃压缩空气储能示范工程正如火如荼建设之中,十多台套大型机械紧张作业,该工程地面部分场平已基本完工。

据300MW压缩空气储能电站示范工程项目负责人葛永志表示,截至目前,各级管理人员已到达70人,作业施工人员现已到达72人,现场机械已到达16台套,地下部分已开始封井,地上部分“五通一平”场平已经结束,道路已经放线马上要开始,水源已经在场外开始接,我们计划是在今年的12月28号准备并网,来年的6月份整体完工。

该项目是我市重大项目之一,总投资18.37亿元。项目一期工程建设一台300兆瓦级压缩空气发电机组及配套设施,建成后预计年发电量达5亿千瓦时,有力推动我市产业转型升级、绿色经济发展。四里棚街道发扬“店小二”精神,成立工作专班,协调服务项目建设,推动项目快建设、快竣工、快达效。

湖北省彩丽新材料有限公司,年产2万吨氨氧化苯腈系列产品项目,总投资10亿元,分两期建设。一期投资3亿元,建成年产8900吨氨氧化苯腈系列产品生产能力。两期工程建成后,可达到年产2万吨生产能力,实现年销售收入8亿元。一期工程预计2023年7月建成,8月可投产。

年产2万吨氨氧化苯腈系列产品项目负责人朱春明表示,整个过程进度都是跟得上的, 质量也达到了要求,就是在后一步到了春节以后,我们初六就开了工,主要是路基和配套工程,基建这块已经达到了70%的建筑效果,再只是后一步的煞尾工程。

春节后,应城市四里棚街道紧盯全年工作目标,精心服务重点项目,切实把优化营商环境放在首位,抽调精干力量,组成工作专班,更好服务项目建设,力争重点项目早建成、早投产,为全市高质量发展贡献力量。

目前,投资75.35亿元盐化循环经济产业链绿色转型及产品结构调整升级项目、300MW压缩空气储能电站示范工程项目、年产2万吨氨氧化项目、年产250吨碘酸钾、100吨碘化钾及300吨亚铁氰化钾生产项目、四里棚盐化工业园人才公寓等项目均已复工复产,工程进展顺利,为实现一季度“开门红”夯实了坚实基础。
